关于室内干挂石材的范围、石材分类、基本要求、饰面安装检验、施工需要注意的几点
发布日期: 2026-01-17 作者: hth华体育app下载手机版
本标准适用于金螳螂建筑装饰股份有限公司各项目部与石材供应商就干挂石材的制作和安装。
2.1天然饰面石材:用天然花岗石、天然大理石、天然石灰石、天然砂岩、天然板石等材料加工而成的饰面板材、花线或实心柱体,用作建筑物的内外墙面、顶棚、柱面等。
2.7干挂:采用金属挂件将装饰材料牢固悬挂在结构体上形成饰面的一种挂装施工方法的简称。
3.1.2花线)直位花线(ZH):延伸轨迹为直线)弯位花线(WA):延伸轨迹为曲线板材分类
4.1.1 当石材板材单块重量大于40kg或单块板材面积超过1㎡或室内建筑高度超过3.5m时,墙面和柱面应石材饰面应采用干挂安装。

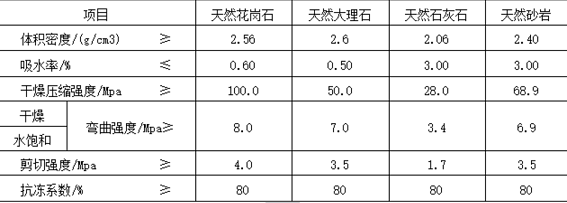

4.1.2 石材干挂法安装施工的天然石材应采用花岗石、坚固性好的大理石、中密度以上的石灰石、强度高的砂岩材料加工成的各种产品,产品的质量应符合JC830.1的技术要求。

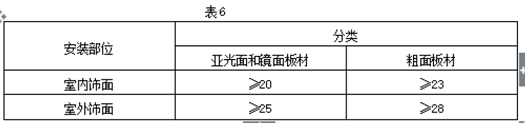

4.1.5 粗面石材建筑板材的工程厚度在镜面板材厚度的基础上增加不少于3mm。
4.1.6 圆柱采用圆弧板拼接时每圈不可以少于3拼,弧面半径较小时,应增加拼接板的数量。挂件安装部位的厚度应满足6.1.3至6.1.5的规定。
4.1.7 石材组合件各部位均应设置单独的挂件和连接点。过于小的部件无法安装干挂件时应采用金属件和环氧形胶粘剂与相邻主件联接,不得单独采用结构胶粘结联接。

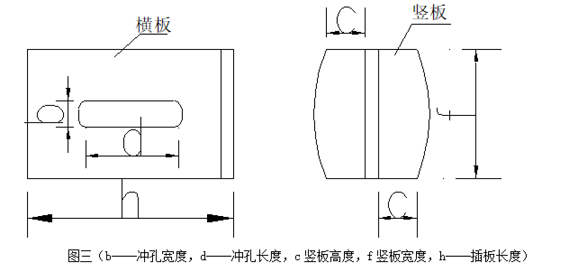

4.3.1.2 室外装饰用插板的竖板面积(如图)应不小于50mm*15mm,室内装饰用插板的竖板面积(见图三)应不小于15mm*10mm。

4.3.1.5各类紧固件(如垫片、卡件、螺栓、螺钉、螺柱、螺母等),应选用不锈钢制品,材料的性能符合国家标准规定:

2)石材到达工地现场应组织对产品做验收, 验收时应对石材产品的加工质量进行抽检,重要的控制项目和强制性标准规定的检验项目应委托有资质的专业产品质检机构抽样检验或有见证送检,检验达到规定要求后方能验收通过。

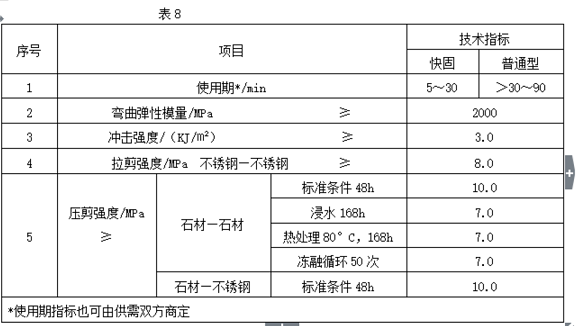

3)石材粘接剂、填缝材料、密缝材料、干挂件等相关这类的产品应有现场抽检报告或有见证送检报告,保证全部的产品质量符合相关规定要求。一定要保证石材粘接剂与石材是相容的,填缝材料也要与石材和粘接剂是相容的。
4)粘接剂和填缝材料应当以原包装交货和储存,以保证其密缝和标签完整无缺的保留到使用时间。材料应防止被水、潮湿、过热、外来物质或其他问题导致的损害和污染,保证储存条件。
5)工程在大面积施工前,宜选择适当尺寸的样板墙面来安装施工。样板墙面应能代表设计师的设计思想和可能的装修工作,并且要被保留下来作为石材工作整一个完整的过程的标准。
6)工程各方的代表(建筑设计企业、设计师、供货方以及有关分包方)应在整个样板墙施工时间内全员到场,在石材工程大面积施工前,应以文字或标画项目细节的形式通报正视批准的样板工程。有关分包方应当通过样板工程明白他们所应做到的、被期待的质量水平;承包方也应当保证客户的质量发展要求,理解项目可接受的公差;建筑设计企业和设计师应能接受天然石材内在的颜色变化和天然纹理与预期的差异。
2)石材与整体的结构连接的预埋件,应在整体的结构施工时按设计的基本要求埋设。预埋件的施工应符合现行国家标准GB50204及设计要求。
3)预埋件(或后置埋件)连接的数量、规格、位置、连接方法和防腐处理契合设计要求。后置埋件拉拔强度检测合格
4)墙面基体工程质量验收合格,基体上各专业设备安装管线等已作隐蔽验收合格
1)干挂石材的支撑结构系统应符合设计的基本要求,其结构及附件的材料应符合要求。
2)干挂石材构件 或组件的验收、存放、搬运、吊装以及安装施工等过程应符合JGJ133标准的要求。
1)防火、保温材料铺设应契合设计要求,且铺设平整、可靠牢固,拼接处不应留缝隙。
1)到达工地现场的干挂石材应进行全面的质量检验和验收,符合JC830.1标准要求。
2)干挂石材的物理性能应委托专业质检机构按批量进行现场抽样检验或有见证送检。
3)工程中石材干挂件应按批量提供抽检报告或见证取样送检报告,其性能达到强制性标准的要求时方可使用。
4)干挂石材使用的密封胶在批量供货时应抽样复验,各项性能应达到规定要求。
2)材料的产品合格证书、性能检测报告、进场检验记录和花岗石放射性检测报告
4.5.3.1 找规矩,放线:严格按照石材样板图在墙面分别弹出墙面石材分块线 安装前应进行初步拼装,对板材的色差进行调整,使其色调花纹基本协调。
4.5.3.4 石材的开槽应采用开槽机在工厂进行,开槽的宽度、长度和开槽距离石材的两端部的距离应符合下列规定。
(1)通槽开槽宽度宜为6mm±1mm或7mm±1mm,开槽深度宜为17~21±2mm,且槽深宜浅不宜深
(2)石材开槽后不得有榫话或崩裂现象,槽口应打磨成45°倒角,槽内的关节度应不低于▽3。
(1)每块板材上下两边应各开两个槽长为100mm±12mm,槽深不宜大于20mm的短槽,开槽宽度宜为6mm±1mm或7mm±1mm。
(2)两短槽距离板材两端部的距离不得小于板材厚度的3倍且不得小于85mm,也不得大于180mm。
(3)石材开槽后不得有损坏或崩裂现象,槽口应打磨成45°倒角,槽内的光洁度不低于▽3。
(4)短槽的有效深度(深度不大于20mm者)一般为80~100mm,如开槽过深过长的板材,不宜采用。
4.5.3.5 板材外观不应有缺棱、掉角、色斑、色线、坑窝等缺陷,板材不允许有裂纹。安装时,注意板面的平整度,垂直度,石材缝隙的垂直度和水平度要符合质量标准的要求。


5.2.1.1 安装检验应同时查验相关材料的检测报告和产品的出厂检验合格证,安装完成后在自检的基础上及时填写有关检验批资料,报相关单位验收。
5.2.1.3 石材饰面装饰工程在验收时,应根据工程实际情况提交下列资料
2)石材工程所适用到的各种材料,包括辅助材料以及各种构件和组件、紧固件和其他附件的产品合格证书、性能检验报告、进厂验收记录,有国家授权的专业质检机构出具的抽样复检报告。
5.2.1.4 石材饰面装饰工程现场验收应进行外观质量检验和抽样检验,检验批的划分应符合下列规定:

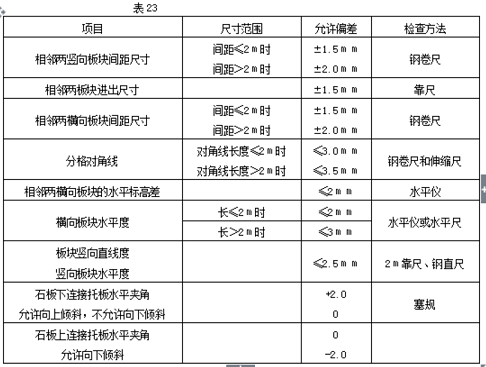

1)设计、材料、工艺和施工条件相同的石材装饰工程,每500~1000㎡为一个检验批,不足500㎡应划分为一个独立检验批。每个检验批每100㎡应之首抽查一处,每处不得少于10㎡;
3)对于异型或有特殊要求的石材工程,检验批的划分应根据工程的结构、狗狗难以特点及规模,宜由监理单位、建设单位和施工单位协商确定。
5.2.2.1 干挂饰面石材的品种、规格、性能和等级,应符合设计的基本要求及国家产品标准的规定。
5.2.2.2 饰面板安装方式应契合设计要求,预埋件(或后置螺栓)、连接件的数量、规格、位置、连接方法和防腐、防锈、防火、保温、节能处理必须符合设计的基本要求。饰面板安装必须牢固。
5.2.2.4 饰面板表面平整、洁净、色泽一致,无划痕、磨痕、翘曲、裂纹和缺损;石材表面应无泛碱等污染。
5.2.2.5 饰面板上的空洞套割应尺寸准确、边缘整齐、方正,与电器盒盖交接严密、吻合
5.2.2.6 饰面板接缝应平直、光滑、宽窄一致、纵横交缝无明显错台错位;若使用嵌缝材料、填嵌应连续、密实,深度、颜色应符合设计要求。密缝饰面无明显缝隙,缝线平直。有特别的条件饰面板的安装应符合设计及产品说明书要求,钉眼应设在不明显处,并尽量遮盖。

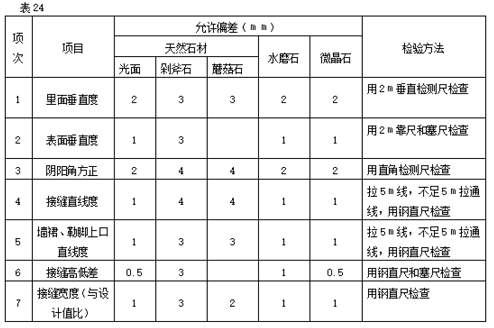

1)墙面、柱面、外部拐角、接缝以及其他明显线条的垂直度变化在每段或最大6m范围内不超过6mm;
3)装饰面拼接的平面度变化在1m的长度上不超过拼接缝宽度的四分之一,最大不超过1.5mm,粗面除外。
6.4 依规定的平面度、垂直度、水平度、直线度、缝隙宽度等调整石材,调整石材位置时应主要是采用调整挂件和支撑结构的相对位置,挂件和石材的间隙仅适用于微调,调好石材位置后方可紧固全部紧固件,严格禁止采用固定挂件后靠扩槽来满足调整石材位置的要求。
6.5 不符合规定标准要求的花岗石、砂岩装饰石材应报废处理;大理石和石灰石能够直接进行现场粘结修补,但不得影响外观和降低强度,否则应报废处理。
6.6 每个装饰面或部位的石材应按规定备齐,按排版顺序号进行码放,便于拿取并严格按排版位置做安装,现场停放贮存时不得污染或损坏石材。

2.3 干挂异型板材各边长尺寸允许偏差由供需双方商定,厚度尺寸允许偏差应符合表6规定
